איחור במסירת דירה מקבלן

איחור במסירת דירה מקבלן ופיצוי לרוכש דירה

בשורה התחתונה: איחור במסירת דירה מקבלן

איחור במסירת דירה מקבלן מזכה את הרוכש בפיצוי ללא הוכחת נזק, מכוח סעיף 5א לחוק המכר (דירות), התשל"ג-1973. בחוזים שנחתמו מיום 7.7.2022, איחור של יותר מ-30 ימים מזכה בפיצוי בעד כל תקופת האיחור: דמי שכירות של דירה דומה בארבעת החודשים הראשונים, פי 1.25 מהחודש החמישי, ופי 1.5 מהחודש האחד-עשר. בחוזים שנחתמו קודם לכן, התקופה היא 60 ימים והמדרגות הפוכות. הפיצוי הוא זכות קוגנטית: לא ניתן לוותר עליו בחוזה, בפרוטוקול מסירה או בכתב ויתור שנחתם כתנאי לקבלת המפתח. משרד עו"ד וולר ושות' (נוסד 1965) מלווה רוכשי דירות מול קבלנים ויזמים, משלב בדיקת ההסכם ועד לתביעה ולמימוש הפיצוי.

רכישת דירה מקבלן היא העסקה הגדולה ביותר שרוב המשפחות בישראל מבצעות, והיא נשענת על הבטחה אחת: מועד מסירה. כאשר המועד חולף, נוצרת שרשרת של נזקים ממשיים. הרוכשים ממשיכים לשלם שכר דירה או משכנתה על נכס שאינם גרים בו, חוזי שכירות מתקצרים או מתארכים בעל כורחם, מועדי מעבר ורישום לבתי ספר נדחים, ולעיתים נדרש גם אחסון של תכולת הדירה. מאמר זה סוקר את המסגרת המשפטית המלאה, את הפסיקה העדכנית, ואת הצעדים המעשיים שעל רוכש לנקוט כדי לממש את זכויותיו.



המסגרת הנורמטיבית: מה קובע חוק המכר (דירות)?

חוק המכר (דירות), התשל"ג-1973, הוא חוק צרכני במהותו. הוא נועד לאזן בין פערי הכוחות והמידע שבין הקבלן, שהוא שחקן חוזר ומיומן, לבין הרוכש, שרוכש דירה פעם או פעמיים בחייו. החוק מסדיר, בין היתר, את חובת המפרט, את האחריות לאי-התאמות ולליקויי בנייה, את תקופות הבדק והאחריות, ואת הפיצוי בגין איחור במסירה.

ההוראה המרכזית לענייננו היא סעיף 5א, שעניינו פיצוי בשל איחור במסירת הדירה. לצידה פועלות הוראות נוספות: סעיף 7א, הקובע כי אין להתנות על הוראות החוק אלא לטובת הקונה; סעיפים 4 ו-4א, שעניינם אי-התאמה, תקופות בדק ואחריות וחובת ההודעה; וחוק המכר (דירות) (הבטחת השקעות של רוכשי דירות), התשל"ה-1974, שעניינו הבטחת כספי הרוכשים בערבות בנקאית או בפוליסת ביטוח.

על הדין הכללי נשענות שאלות נוספות: ביטול חוזה ותרופות בשל הפרה מוסדרים בחוק החוזים (תרופות בשל הפרת חוזה), התשל"א-1970, ובכלל זה סעיף 18 שעניינו סיכול; חובת תום הלב ותנאי הקיזוז מצויים בחוק החוזים (חלק כללי), התשל"ג-1973; וסעיפים מקפחים בחוזה אחיד נבחנים לפי חוק החוזים האחידים, התשמ"ג-1982.



הפיצוי בגין איחור במסירה: איך הוא מחושב?

הפיצוי לפי סעיף 5א הוא פיצוי ללא הוכחת נזק. אין צורך להראות ששולם שכר דירה חלופי, ואין צורך להוכיח הפסד כלכלי. די בעצם האיחור. תכלית ההסדר כפולה: לפצות את הרוכש על שלילת השימוש בדירה, ולתמרץ את הקבלן לעמוד במועדים.

בסיס החישוב הוא דמי שכירות של דירה דומה בגודלה ובמיקומה. זהו נתון עובדתי, המוכח באמצעות חוות דעת שמאי, עסקאות והצעות שכירות באזור, או ראיות מתאימות אחרות. בית המשפט אינו אומד את הסכום מידיעה שיפוטית, והנטל להוכיחו מוטל על הרוכש. מכאן, שאיכות חוות הדעת משפיעה ישירות על גובה הפיצוי שייפסק.

נקודה שמפספסים לעיתים קרובות: סעיף 5א מזכה בסכום הגבוה מבין הפיצוי הסטטוטורי לבין הפיצוי המוסכם שנקבע בחוזה המכר בשל איחור במסירה. כלומר, אם בהסכם נקבע פיצוי יומי או חודשי גבוה מהפיצוי שבחוק, הרוכש זכאי לפיצוי החוזי. אם נקבע סכום נמוך יותר, ההוראה החוזית אינה גורעת מהזכות שבחוק.



תיקון 9 לחוק המכר: מה השתנה, ועל מי הוא חל

חוק המכר (דירות) (תיקון מס' 9), התשפ"ב-2022, פורסם בסוף יוני 2022 ונכנס לתוקף ביום 7.7.2022. הוא חל על הסכמי מכר שנחתמו מאותו מועד ואילך. הסכם שנחתם קודם לכן ממשיך להתנהל לפי הנוסח הקודם, גם אם המסירה בפועל מתרחשת כיום. זו הבדיקה הראשונה שיש לערוך בכל תיק: מתי נחתם ההסכם.

התיקון שינה שלושה דברים מרכזיים. ראשית, הוא קיצר את תקופת החסד מ-60 ימים ל-30 ימים. שנית, הוא הפך את מדרגות הפיצוי: במקום מדרגה גבוהה בתחילת האיחור ויורדת בהמשכו, נקבע מדרג עולה, המחמיר עם הקבלן ככל שהאיחור מתמשך. שלישית, הוא צמצם את עילות הפטור, וביטל את האפשרות שהייתה קיימת בנוסח הקודם להסכים חוזית שהפיצוי לא יחול על איחור שנגרם מנסיבות שאינן בשליטת המוכר.

בנוסף, התיקון הגביל את הצמדת יתרת התשלומים למדד תשומות הבנייה, וקבע כי לאחר מועד המסירה החוזי לא תימשך הצמדה כאמור, כאשר האיחור אינו באחריות הרוכש. זהו שינוי משמעותי, שכן בעבר הרוכש נשא פעמיים בתוצאות האיחור: גם המתנה לדירה, וגם ייקור התשלומים.

טבלת השוואה: לפני תיקון 9 ואחריו

נושא הסכם שנחתם עד 6.7.2022 הסכם שנחתם מ-7.7.2022
תקופת החסד 60 ימים ממועד המסירה החוזי 30 ימים ממועד המסירה החוזי
מבנה הפיצוי יורד: גבוה בתחילה, נמוך בהמשך עולה: נמוך בתחילה, גבוה ככל שהאיחור נמשך
מדרגה ראשונה 8 חודשים ראשונים: דמי שכירות × 1.5 4 חודשים ראשונים: דמי שכירות מלאים
מדרגה שנייה מהחודש התשיעי: דמי שכירות × 1.25 חודשים 5–10: דמי שכירות × 1.25
מדרגה שלישית אין מהחודש ה-11: דמי שכירות × 1.5
עילות פטור ניתן היה להסכים חוזית על פטור בנסיבות שאינן בשליטת המוכר מעשה או מחדל של הקונה, או סיכול לפי סעיף 18(א) לחוק התרופות
מועד התשלום בתום תקופת האיחור או לפי החוזה בסוף כל חודש

טבלת מדרגות הפיצוי (הסכמים מ-7.7.2022)

תקופת האיחור שיעור הפיצוי החודשי דוגמה: דירה ששכירות דומה לה 6,000 ₪
עד 30 ימים אין זכאות, כל עוד האיחור לא חרג מ-30 ימים –
חודשים 1–4 דמי שכירות של דירה דומה 6,000 ₪ לחודש
חודשים 5–10 דמי השכירות × 1.25 7,500 ₪ לחודש
חודש 11 ואילך דמי השכירות × 1.5 9,000 ₪ לחודש

הדוגמה שבטבלה היא להמחשה בלבד. כך, לרוכש שדירתו נמסרה באיחור של 12 חודשים, ודמי השכירות הראויים לדירה דומה הם 6,000 ₪, ייצבר פיצוי של 24,000 ₪ בעד ארבעת החודשים הראשונים, 45,000 ₪ בעד החודשים החמישי עד העשירי, ו-18,000 ₪ בעד שני החודשים הנוספים. הפיצוי משולם בסוף כל חודש, ולא בסופו של ההליך.



"מועד המסירה": מתי נעצר מניין האיחור?

שאלת מועד המסירה היא לב המחלוקת ברוב התיקים. קבלן המבקש לעצור את מניין הפיצוי ייטה למסור את הדירה מוקדם ככל האפשר, גם כשאינה גמורה. הדין אינו מאפשר זאת.

תקנות המכר (דירות) (הבטחת השקעות של רוכשי דירות) (דרכי הוכחה בדבר השלמת בנייתה של דירה ומסירת חזקה בדירה), התשפ"א-2021, קובעות מבחנים מצטברים להשלמת הבנייה: אישור אכלוס (טופס 4) או תעודת גמר (טופס 5) מאת הרשות המקומית; חיבור לחשמל, קבוע או זמני, שאושר כדין; וחיבור למים, קבוע או זמני. מסירת החזקה עצמה נעשית כאשר המוכר והקונה, או נציגיהם, נוכחים בדירה, אלא אם נקבע אחרת בהסכם.

חשוב לדייק: תקנות אלה הותקנו בענף הבטחת ההשקעות, ותכליתן הישירה היא לקבוע מתי ניתן לשחרר את הערבות הבנקאית. הן אינן בוחנות את טיב הבנייה או את התאמת הדירה למפרט. עם זאת, הן מהוות ראיה בעלת משקל ממשי בשאלה אם הדירה "נמסרה", ובתי המשפט נוטים לראות במסירה של דירה ללא אישור אכלוס או ללא תשתיות פעילות, מסירה שאינה מסירה.

מכאן ארבע מסקנות מעשיות לרוכש:

  • על המוכר להודיע לקונה, באופן ברור וחד-משמעי, זמן סביר מראש על מועד המסירה.
  • אין לקבל מפתח לדירה שאינה ראויה למגורים רק כדי "להתקדם".
  • יש לתעד את מצב הדירה ואת מצב התשתיות ביום שבו נטען שנמסרה.
  • המסירה בפועל יכולה להתבצע רק כאשר הממכר מושלם ומוכן למסירה, על פי ההסכם ועל פי הוראות הדין.



פרוטוקול מסירה: מה לבדוק לפני שמקבלים את המפתח

פרוטוקול המסירה הוא המסמך שמתעד את מצב הדירה ברגע שבו היא עוברת לידי הרוכש, והוא משמש ראיה מרכזית בכל מחלוקת עתידית. מומלץ להגיע למסירה עם מהנדס או בודק דירות מטעם הרוכש, ולא להסתמך על בדיקה חובבנית.

בין הדברים שיש לבדוק ולתעד: התאמת הדירה למפרט ולתוכניות, לרבות שטחים, מיקום פתחים ונקודות חשמל; איטום, רטיבות וסימני נזילה; ריצוף, חיפויים, סדקים וגימור; מערכות מיזוג, חשמל, מים וביוב; דלתות, חלונות ואלומיניום; מרפסות, ממ"ד ותריסים; ומחסן, חניה ורכוש משותף. יש לרשום קריאות מונים, לצלם את הדירה בשלמותה, ולוודא קבלת מסמכי ההפעלה, ההוראות והאחריות.

את כל הליקויים יש לרשום בפרוטוקול עצמו, ולא בהודעה שבעל פה. מומלץ להוסיף לצד החתימה הערה מפורשת שלפיה החתימה נועדה לאשר את קבלת החזקה בלבד, ואין בה ויתור על טענות בדבר ליקויים, אי-התאמות או איחור במסירה. עותק חתום של הפרוטוקול צריך להישאר בידי הרוכש.

לאחר המסירה, יש לשלוח לקבלן הודעה בכתב המפרטת את אי-ההתאמות, ולשמור אישור מסירה. החוק אינו קובע נוסח מחייב להודעה, אך הודעה מתועדת היא זו שתעמוד לרוכש בהמשך.

למה חשוב פרוטוקול המסירה?

רישום מדויק ומפורט של ההערות בפרוטוקול המסירה חשוב במיוחד משתי סיבות: ראשית, הוא משמש ראיה מרכזית בכל תביעה עתידית בגין ליקויי בנייה. שנית, ומהותי לא פחות – עצם קבלת הדירה עם הערות אינה מהווה ויתור על הזכות לפיצוי בגין איחור במסירה, שכן מדובר בשתי זכויות נפרדות: הזכות לפיצוי על האיחור עצמו, לפי סעיף 5א לחוק, אינה מותנית בכך שהדירה תימסר "מושלמת" ללא שום הערה, אלא בכך שהיא עומדת בתנאי הסף למסירה כמפורט לעיל (חיבור לתשתיות, טופס 4 וכיו"ב).



כתב ויתור: מה הדין כשהקבלן מתנה את המפתח בחתימה

תופעה מוכרת: ביום המסירה מונח לפני הרוכש מסמך שכותרתו "סילוק טענות", "הסכם פשרה" או "כתב ויתור", והמפתח יימסר רק לאחר חתימה. הדין מתמודד עם התופעה בשני מישורים.

המישור הראשון הוא קוגנטיות. סעיף 7א לחוק המכר (דירות) קובע כי "אין להתנות על הוראות חוק זה, אלא לטובת הקונה או קונה המשנה". ויתור הגורע מזכויות שהחוק מקנה, ובכללן הפיצוי לפי סעיף 5א, נעדר תוקף. כך גם נקבע ברע"א 6605/15 שמש נ' ספייס בניה ויזמות בע"מ (21.2.2016), שבו עמדה כב' השופטת ד' ברק-ארז על אופיו הקוגנטי של ההסדר, ונפסלו מנגנונים חוזיים שנועדו לעקוף אותו, לרבות סעיפי דחייה פתוחים המאפשרים לקבלן לדחות את המסירה ללא מועד חדש ברור.

המישור השני הוא פגמים בכריתה. ויתור שנחתם כתנאי לקבלת המפתח עשוי להיחשב כזה שנחתם בכפייה או בעושק, ולכן ניתן לביטול. בפסק דין שניתן בבית משפט השלום בפתח תקווה בעניין רוכשים שנדרשו לחתום על "פשרה" כתנאי לקבלת הדירה, נקבע כי לא היה כאן ויתור מרצון, והרוכשים זכו לפיצוי מלא בגין האיחור, לצד פיצוי בגין ליקויים ובגין הוצאות אחסנה.

לכך מצטרפת עמדת הרגולטור. הממונה על חוק המכר במשרד הבינוי והשיכון הבהיר בהוראה מיום 3.4.2024 כי דרישת מוכר דירות לוויתור על זכויות, כתנאי למסירה, סותרת את חוק המכר ואין בה כל תוקף משפטי. בהוראה קודמת, מיום 24.5.2021, הובהר כי קבלן אינו יכול להתנער מאחריותו לאיחור בטענה כללית להתנהלות רשויות או ספקים.

ומה אם בכל זאת נחתם ויתור? לא הכול אבוד. יש לבחון מה בדיוק ויתר הרוכש, האם ניתנה תמורה ממשית בעד הוויתור, ומתי נולדה העילה. ויתור גורף אינו חוסם, ככלל, עילות שנולדו לאחר חתימתו.



נסיבות הפוטרות את הקבלן: סיכול, כוח עליון ומעשה הקונה

לאחר תיקון 9, שתי עילות פטור בלבד עומדות לקבלן: איחור שנגרם עקב מעשה או מחדל של הקונה, ונסיבות המקיימות את תנאי סעיף 18(א) לחוק החוזים (תרופות בשל הפרת חוזה), שעניינו סיכול. תנאי הסיכול מחמירים: על המוכר להראות כי בעת כריתת החוזה לא ידע ולא היה עליו לדעת על הנסיבות, לא צפה אותן ולא היה עליו לצפותן, לא יכול היה למנוע אותן, וכי בנסיבות אלה קיום החוזה נעשה בלתי אפשרי או שונה באופן יסודי.

המשפט הישראלי היה מסורתית קפדני בשאלת הצפיות. בע"א 715/78 כץ נ' נצחוני מזרחי נקבע, מפי כב' השופט לנדוי, כי "בעניני מלחמה ושלום הבלתי צפוי הוא לעולם בגדר הצפוי עבור אדם מישראל". גישה זו רוככה בע"א 6328/97 רגב נ' משרד הביטחון (23.11.2000), שם נקבע, מפי כב' השופט אנגלרד, כי יש לבחון בכל מקרה ומקרה את השפעתו של האירוע החריג.

הנטל מוטל על הקבלן. משהוכיח הרוכש את מועד המסירה החוזי ואת מועד המסירה בפועל, על הקבלן להראות שמתקיימת עילת פטור. כך נקבע, בין היתר, ברת"ק (מחוזי ב"ש) 48720-12-24 חן חיים בע"מ נ' ספיר (9.1.2025). כמו כן, קבלן שכבר היה בהפרה אינו יכול להיבנות מאירוע מאוחר יותר, כפי שנקבע בתאד"מ (ת"א) 19630-09-20 מלול נ' היררכיה בע"מ (31.10.2021).



האם שינויים בדירה משפיעים על מועד המסירה?

כמעט תמיד הקונים מבקשים לבצע שינויים ותוספות בדירה. לדוגמה, הזזת קירות, שינויי נקודות חשמל, התקנת מטבח או התקנת מערכות מיוחדות. כאשר השינויים הללו מצריכים עבודות נוספות או עיכוב בקצב הבנייה, מועד המסירה של הדירה עלול להידחות, אך רק אם ניתנה הסכמה מפורשת וברורה של הקונה לכך.



מלחמת חרבות ברזל: האם היא פוטרת את הקבלן?

זו השאלה הנפוצה ביותר בתיקים הנוכחיים. התשובה המשפטית ברורה בנקודה אחת: אין פטור גורף.

בבג"ץ 27036-04-25 ג.ג.א.ב יזום נכסים והשקעות בע"מ נ' ממשלת ישראל (22.4.2025) נדחתה עתירה שביקשה הכרזה כללית על המלחמה ככוח עליון לעניין חוק המכר (דירות), ונקבע כי הטענה תתברר בתביעות הפרטניות המוגשות נגד הקבלנים. בהמשך אותה שנה נדחתה גם עתירה של התאחדות הקבלנים בוני הארץ, שביקשה סעד דומה, ובית המשפט ציין כי אין זה תפקידו לגבש מדיניות ממשלתית.

בפועל, הפסיקה בערכאות הדיוניות אינה אחידה, ורוכש צריך להכיר את שתי המגמות:

  • דחיית הטענה בהיעדר ראיות. בת"א (מחוזי חי') 58227-12-22 סולימן (אברג'ל) ואח' נ' ורדים השקעות ונכסים בע"מ, שעסק בפרויקט בן 139 יחידות עם איחור ממוצע של כ-16 חודשים, נקבע כי גם אירועים חריגים בקנה מידה לאומי, דוגמת מגפת הקורונה ומלחמת חרבות ברזל, אינם מעניקים ליזם פטור מלא, אלא לכל היותר הפחתה חלקית ומוגבלת. נקבע גם כי קריסת קבלן משנה אינה פוטרת, וכי על היזם להציג תיעוד קונקרטי בזמן אמת.
  • דחייה בשל טענה כללית. בת"ק (כ"ס) 32044-09-24 שמש נ' בית במושבה (14.5.2025) נדחתה טענת המלחמה, בין היתר מן הטעם שבישראל אירוע מסוג זה אינו בלתי צפוי. בת"א 49442-10-21 ממן ואח' נ' קבוצת חנן מור פיתוח בינלאומי בע"מ (29.4.2025) פורטו יסודות הנטל: הוכחת הנסיבות הקונקרטיות, היעדר שליטה, קשר סיבתי, ונקיטת אמצעים סבירים לצמצום האיחור.
  • קבלת הטענה בנסיבות מסוימות. מנגד, ברת"ק (מחוזי ב"ש) 74469-01-25 גורבוץ ואח' נ' אלברטו גבסו ובניו בע"מ (22.7.2025), מפי כב' השופט אלון אינפלד, הוכרו המלחמה והנחיות פיקוד העורף ככוח עליון בנסיבות אותו פרויקט, והפיצוי צומצם.

המסקנה המעשית: הטענה אינה "מילת קסם". היא מחייבת הוכחה פרטנית, ותוצאתה תלויה במיקום הפרויקט, בשלב הבנייה, בתיעוד שהציג היזם ובשאלה אילו אמצעים נקט. רוכש שנתקל בטענה כזו צריך לדרוש את התיעוד: יומני עבודה, אישורי הזמנות, תכתובות עם ספקים, ונתוני כוח אדם.



שינויי דיירים, איחור בתשלומים ודחיית מועד המסירה

קבלנים נוהגים לטעון כי המסירה נדחתה בשל שינויים שהזמין הרוכש, או בשל איחור בתשלומים מצדו. לשתי הטענות יש אחיזה אפשרית בדין, אך היקפן מצומצם ממה שנטען בדרך כלל.

ביחס לשינויי דיירים: דחייה תוכר כאשר הוסכם עליה במפורש ובכתב, ונקבע בה מועד מסירה חדש וברור. סעיף גורף, המאפשר לקבלן לדחות את המסירה בשל "שינויים" מבלי לנקוב במועד חדש, הוא בדיוק סוג הסעיף שנפסל ברע"א 6605/15 שמש. גם כאשר הדחייה מוצדקת, היא משתרעת על פרק הזמן שנדרש בפועל לביצוע השינוי, ולא על תקופה שרירותית.

ביחס לאיחור בתשלומים: הפטור חל כאשר האיחור במסירה נגרם עקב מעשה או מחדל של הקונה. על הקבלן להראות קשר סיבתי, ולא די בכך שהרוכש איחר בתשלום כלשהו. פיגור קצר, שלא השפיע על קצב הבנייה, אינו פוטר.

לכן, כל פנייה של הקבלן לדחיית מועד המסירה מחייבת מענה בכתב. שתיקה עלולה להתפרש כהסכמה.



איחור במסירה לצד ליקויי בנייה: שני ראשי נזק נפרדים

רוכשים רבים מגלים ביום המסירה שני דברים במקביל: הדירה מתקבלת באיחור, והיא אינה תקינה. מדובר בשני ראשי נזק נפרדים, המתנהלים לפי כללים שונים.

הפיצוי בגין איחור נקבע בנוסחה הסטטוטורית, ואינו מחייב הוכחת נזק. ליקויי בנייה, לעומת זאת, מחייבים הוכחה, בדרך כלל באמצעות חוות דעת מהנדס, והתרופה בגינם היא, ככלל, תיקון על ידי הקבלן, ולחלופין פיצוי כספי.

לקבלן עומדת זכות לתקן, אך היא אינה מוחלטת. בע"א 472/95 זלוצין נ' דיור לעולה בע"מ (26.9.1996) נקבע, מפי כב' השופט צ' א' טל: "זכותו של המוכר לתקן נתונה למוכר המודה בליקוי ומוכן לתקנו. ספק רב בעיניי אם זכות זו עומדת למוכר המכחיש את עצם הליקויים". כלומר, קבלן המתכחש לליקויים, או שתיקוניו הקודמים כשלו והאמון נשבר, עלול למצוא עצמו משלם פיצוי כספי במקום לתקן.

תקופות הבדק והאחריות

חוק המכר (דירות) מבחין בין תקופת בדק לתקופת אחריות. תקופת הבדק מתחילה במועד המסירה, ואורכה נקבע לפי סוג הליקוי. בתקופה זו האחריות מוטלת על המוכר, אלא אם יוכיח שהליקוי נגרם באשמת הרוכש. תקופת האחריות היא שלוש שנים נוספות שלאחר תקופת הבדק, ובה הנטל עובר לרוכש, שעליו להוכיח כי מקור הליקוי בתכנון, בעבודה או בחומרים.

סוג הליקוי תקופת הבדק
אי-התאמה שלא נקבעה לה תקופה אחרת שנה אחת
מוצרי מסגרות ונגרות, אלומיניום ופלסטיק שנתיים
ריצוף וחיפוי פנים שנתיים
מכונות, מנועים ודוודים 3 שנים
פיתוח חצר: שבילים, משטחים, קירות ומערכות 3 שנים
מערכות בידוד תרמי 3 שנים
צנרת, מערכות חימום, מרזבים וביוב 4 שנים
איטום המבנה: קירות, תקרות וגגות 4 שנים
סדקים ברוחב העולה על 1.5 מ"מ בקירות שאינם נושאים 5 שנים
התנתקות חיפויים חיצוניים 7 שנים

לצד תקופות אלה קיימת חובת הודעה. על ליקוי גלוי יש להודיע בתוך שנה ממועד העמדת הדירה לרשות הקונה. על ליקוי נסתר יש להודיע בסמוך למועד גילויו, גם אם חלפה שנה. כמו כן, יש לאפשר למוכר הזדמנות נאותה לתקן. אי-משלוח הודעה במועד עלול לפגוע בזכות.



קיזוז הפיצוי מהתשלום האחרון: מותר, אך מסוכן

הפיתוי ברור: אם מגיע לרוכש פיצוי, מדוע לא להפחית אותו מהתשלום האחרון? מבחינה משפטית הדבר אפשרי, אך מדובר בצעד שיש לשקול בזהירות.

הקיזוז מחייב עמידה בתנאי סעיף 53 לחוק החוזים (חלק כללי): חיובים שמקורם בעסקה אחת, או חוב קצוב; הודעת קיזוז מוקדמת ומפורטת; וחיוב שהגיע מועד קיומו. הקושי הוא שהפיצוי לפי סעיף 5א נגזר משווי דמי שכירות ראויים, ולכן אפיונו כסכום "קצוב" שנוי במחלוקת.

בע"א (מחוזי חי') 12254-02-25 נ.י.צ.ג. נדל"ן בע"מ נ' הנדשיר (12.6.2025) אישר בית המשפט המחוזי, בשבתו כערכאת ערעור, קיזוז של פיצוי מוסכם בגין איחור מיתרת התמורה, ודחה את טענת החברה כי הרוכשים ויתרו על זכות הקיזוז. מנגד, בהליכים אחרים נחסם הקיזוז מפני שהבנק המלווה החזיק בשעבוד על זכות הקבלן לקבל את כספי הרוכשים, וזכותו הקניינית גברה.

הסיכון בקיזוז שגוי הוא ממשי: ריבית פיגורים, טענה להפרה מצד הרוכש, עיכוב המסירה ואף ניסיון לבטל את ההסכם. לכן, אין לבצע קיזוז בלי ייעוץ משפטי מוקדם ובלי הודעה מסודרת בכתב.



ריבית, הצמדה והאם ניתן לתבוע נזקים נוספים

סכומי הפיצוי נושאים הפרשי הצמדה וריבית. כך, בת"א (שלום כ"ס) 76600-07-19 לוי נ' מי-טל הנדסה ושרותים בע"מ, מפי כב' השופטת חגית בולמש, חויבה החברה בתשלום 58,666 ₪ בגין איחור של 10 חודשים ו-4 ימים, בתוספת הפרשי הצמדה וריבית.

שאלה נפרדת היא האם ניתן לתבוע, בנוסף לפיצוי הסטטוטורי, גם נזקים אחרים. הפיצוי לפי סעיף 5א נועד לגלם את שלילת השימוש בדירה, ולכן תביעה נוספת בגין שכר דירה חלופי לאותם חודשים תיחשב, ככלל, כפולה. לעומת זאת, נזקים נפרדים ומוכחים, דוגמת עלויות אחסנה, הובלות כפולות או ליקויי בנייה, נתבעים בנפרד ונפסקים בפועל. אשר לפיצוי בגין עוגמת נפש, הפסיקה אינה אחידה, ובחלק מהמקרים נקבע כי הפיצוי הסטטוטורי ממצה את העניין.



פיצוי מוסכם בחוזה מול הפיצוי שבחוק

ברוב הסכמי המכר מופיע סעיף פיצוי מוסכם בשל איחור במסירה, לעיתים כסכום יומי ולעיתים כסכום חודשי. שאלה מקדמית בכל תיק היא מה היחס בינו לבין הפיצוי הסטטוטורי.

הכלל הוא שהרוכש זכאי לסכום הגבוה מבין השניים. סעיף שנועד להעמיד את הפיצוי על סכום נמוך מזה שבחוק אינו מועיל לקבלן, שכן סעיף 7א אוסר התניה על הוראות החוק אלא לטובת הקונה. מנגד, אם הקבלן נטל על עצמו התחייבות מיטיבה, היא מחייבת אותו.

ברע"א 6605/15 שמש נבחנו בדיוק מנגנונים מסוג זה. נפסלו, בין היתר, הוראות ששללו פיצוי בתקופת החסד, וסכומים קבועים ונמוכים באופן ניכר משווי השכירות בשוק. המסקנה המעשית: אין להסתפק בקריאת הסעיף החוזי, ויש לחשב במקביל את הפיצוי לפי החוק. לא אחת מתברר שהסכום החוזי, שנראה מכובד בעת החתימה, נמוך משמעותית מהמגיע.

הערה נוספת: פיצוי מוסכם עשוי להיבחן גם לפי דיני הפיצויים המוסכמים שבחוק החוזים (תרופות בשל הפרת חוזה), המאפשרים לבית המשפט להפחית פיצוי שנקבע ללא יחס סביר לנזק שניתן היה לצפותו. הפחתה כזו אינה יכולה, כמובן, לרדת מתחת לרצפה הסטטוטורית.



האם אפשר לבטל את העסקה בשל האיחור?

ביטול הסכם מכר הוא צעד קיצוני, והוא אפשרי כאשר מדובר בהפרה יסודית, או בהפרה שלא תוקנה לאחר מתן ארכה סבירה, בהתאם לחוק החוזים (תרופות בשל הפרת חוזה). איחור ממושך במיוחד, או איחור שמלווה בהיעדר מועד מסירה ברור, עשוי להקים עילת ביטול.

עם זאת, בפועל, ביטול אינו תמיד האינטרס של הרוכש. בשוק שבו מחירי הדירות עלו מאז מועד החתימה, השבת הכספים, גם בתוספת הפרשי הצמדה וריבית, עלולה להותיר את הרוכש בעמדה נחותה מזו שבה היה אילו קיבל את הדירה באיחור ופיצוי בצידו. לכן ההחלטה מחייבת חישוב כלכלי, ולא רק משפטי.

כאשר נשקל ביטול, חשוב לפעול בזהירות דיונית: להודיע על ההפרה, לתת ארכה מפורשת, ולשלוח הודעת ביטול מנומקת בתוך זמן סביר. רוכש שממשיך לשלם ולהתנהל כרגיל לאורך זמן רב, ורק אז מבקש לבטל, עלול להיתקל בטענה שוויתר על זכות הביטול.



ערבות חוק המכר: מה קורה לכספים בזמן האיחור

חוק המכר (דירות) (הבטחת השקעות של רוכשי דירות), התשל"ה-1974, נועד להגן על כספי הרוכשים עד למסירת הדירה ועד רישום הזכויות. הבטוחה הנפוצה היא ערבות בנקאית, ולצידה קיימות חלופות, דוגמת פוליסת ביטוח או רישום הערת אזהרה בתנאים הקבועים בחוק. התשלומים מועברים, ככלל, באמצעות שוברי תשלום לחשבון הליווי של הפרויקט, ולא ישירות לקבלן.

בתקופת האיחור, הערבות ממשיכה להגן על הרוכש. זו הסיבה שהקבלן מבקש לשחררה מוקדם ככל האפשר, ולכן התקנות משנת 2021 קובעות מתי מותר לעשות זאת: אישור אכלוס או תעודת גמר, חיבור לחשמל, חיבור למים ומסירה בפועל בנוכחות הצדדים.

מכאן כלל אצבע חשוב: אין להחזיר את הערבות לפני שהדירה נמסרה בפועל וראויה למגורים. רוכש שמוותר על הערבות מוקדם מדי נותר חשוף, בייחוד כאשר הקבלן נקלע לקשיים כלכליים. במקרה של חשש לקריסה, יש לפנות מיידית לייעוץ משפטי ולבחון מימוש של הבטוחה.



איחור במסירה בפרויקטים של התחדשות עירונית

בפרויקטים של פינוי-בינוי ותמ"א 38 התמונה שונה. בעלי הדירות הקיימות אינם "רוכשים" דירה מקבלן במובן הרגיל, אלא מתקשרים עם היזם בהסכם שבמסגרתו הם מוסרים את דירתם ומקבלים דירה חדשה. זכויותיהם בשל איחור נקבעות, ככלל, בהסכם עצמו ובבטוחות שניתנו להם.

לכן, בהסכמים אלה יש חשיבות מכרעת לשלושה מנגנונים: ערבות שכר דירה, המבטיחה את תשלום דמי השכירות החלופיים לאורך כל תקופת הבנייה ואף מעבר לה; לוח זמנים מחייב עם מועד מסירה ברור וסנקציה על חריגה; וערבות ביצוע להשלמת הבנייה. איחור בפרויקט כזה פוגע בדיירים פעמיים: הם ממשיכים להתגורר בשכירות, ולעיתים דמי השכירות שנקבעו בהסכם אינם משקפים עוד את מחירי השוק.

רוכש דירה חדשה מהיזם באותו פרויקט, לעומת זאת, נהנה מהגנות חוק המכר (דירות) ככל רוכש אחר. את היקף אחריות היזם בהתחדשות עירונית סקרנו במאמר נפרד. משרדנו מלווה את שני הצדדים של המתרס בפרויקטים אלה, ומכיר היטב את נקודות הכשל שבהן מתגלעים סכסוכים.



פנייה לממונה על חוק המכר ותלונות רגולטוריות

לצד ההליך האזרחי, פועל במשרד הבינוי והשיכון הממונה על חוק המכר, המוסמך לאכוף את הוראות החוק כלפי מוכרי דירות. הממונה פרסם לאורך השנים הוראות והבהרות, ובהן ההוראה מיום 3.4.2024 בעניין כתבי ויתור, וההוראה מיום 24.5.2021 בעניין התנערות מאחריות לאיחור בשל התנהלות רשויות או ספקים.

פנייה לממונה אינה מחליפה תביעה, והיא אינה מקנה לרוכש פיצוי. עם זאת, היא כלי משלים: היא מייצרת תיעוד, היא עשויה להוביל לפעולה כלפי המוכר, ולעיתים די בה כדי להביא את הקבלן לשנות את התנהלותו מול קבוצת רוכשים. בפרויקטים שבהם מתגלה דפוס שיטתי, דוגמת החתמה של כל הרוכשים על מסמכי ויתור, זהו צעד שכדאי לשקול.



פעולה משותפת של רוכשים באותו פרויקט

כאשר האיחור נוגע לעשרות רוכשים, פעולה משותפת היא לרוב האסטרטגיה היעילה ביותר. היתרונות ברורים: עלות חוות הדעת השמאית וההנדסית מתחלקת; התשתית הראייתית, ובכלל זה יומני עבודה ותכתובות מול הרשויות, משותפת; והיזם נדרש להתמודד עם חזית אחת במקום עם תביעות פרטניות.

חלק ניכר מפסקי הדין המשמעותיים בתחום ניתנו בהליכים מרובי תובעים, דוגמת פסק הדין בעניין ורדים השקעות, שבו נדון פרויקט בן 139 יחידות. במקרים מסוימים, כאשר מדובר בשאלה משותפת החוזרת על עצמה, ניתן לשקול גם הליך ייצוגי, אך זהו מסלול מורכב שדורש בחינה מקדימה.

מומלץ להקים קבוצה מסודרת, לרכז את המסמכים במקום אחד, ולמנות נציגות שתעבוד מול עורך הדין. חשוב להימנע ממשא ומתן פרטני מול היזם במקביל, שכן הסדרים אישיים מחלישים את הקבוצה כולה.



מה לבדוק בהסכם המכר עוד לפני החתימה

הדרך הטובה ביותר להתמודד עם איחור היא למנוע אותו, או למצער לתמחר אותו מראש. אלה הסעיפים שיש לבחון בקפידה:

  • מועד מסירה מדויק, בתאריך קלנדרי, ולא בנוסח של "בתוך 36 חודשים מתחילת העבודות" או "בכפוף לקבלת היתר".
  • מנגנוני דחייה. יש לצמצם סעיפים המאפשרים דחייה חד-צדדית, ולדרוש שכל דחייה תהיה בכתב, מנומקת, ותנקוב במועד חדש.
  • פיצוי מוסכם בשיעור ריאלי, שאינו נופל מהפיצוי הסטטוטורי.
  • הגדרת המסירה: דירה ראויה למגורים, עם אישור אכלוס וחיבור לתשתיות.
  • שינויי דיירים: מנגנון מוסכם לתמחור ולזמנים, ובו הבהרה שדחייה תחול רק על פרק הזמן שנדרש בפועל.
  • בטוחות: ערבות חוק מכר לכל תשלום, ותנאים ברורים לשחרורה.
  • הצמדות: מה צמוד, למה, ועד מתי.
  • ליקויים ותיקונים: מנגנון פנייה, לוחות זמנים לתיקון, ודרך פעולה כשהתיקון נכשל.

בדיקה של שעה מול עורך דין לקניית דירה בשלב זה שווה, לא פעם, עשרות אלפי ש"ח בהמשך.



איך מוכיחים איחור במסירת דירה?

תיק טוב נבנה ממסמכים, עובדות וראיות. לא מטענות. אלה הראיות המרכזיות:

  • הסכם המכר ונספחיו, ובראשם מועד המסירה החוזי, מנגנוני הדחייה והפיצוי המוסכם. חשוב במיוחד: תאריך החתימה, שקובע איזה נוסח של סעיף 5א חל.
  • המפרט הטכני והתוכניות.
  • אסמכתאות על מועד המסירה בפועל: פרוטוקול המסירה, אישור קבלת מפתחות, קריאות מונים, אישור אכלוס וחיבורי חשמל ומים.
  • תכתובות עם הקבלן, לרבות הודעות על דחיות, הבטחות ומועדים חדשים.
  • חוות דעת שמאי לקביעת דמי השכירות הראויים, וחוות דעת מהנדס ככל שיש ליקויים.
  • אסמכתאות לנזקים נוספים: חוזה שכירות חלופי, קבלות אחסנה והובלה.

אנחנו ממליצים לנהל יומן מסודר של האירועים, ולשלוח לקבלן מכתב מנומק הדורש את הפיצוי, עוד לפני הגשת תביעה. פנייה כזו מייצרת תיעוד, ולעיתים מביאה להסדר מהיר.



ההליך המשפטי: היכן מגישים וכמה זה אורך

תביעה בגין איחור במסירה מוגשת לבית משפט השלום או לבית המשפט המחוזי, בהתאם לסכום התביעה. בתביעות קטנות יחסית ניתן לעיתים לפנות לבית משפט לתביעות קטנות, אך יש לזכור כי שם אין ייצוג על ידי עורך דין, וכי חוות דעת מומחה מוגבלת.

כאשר מדובר בקבוצת רוכשים באותו פרויקט, יש יתרון מובהק בתביעה משותפת: עלות חוות הדעת מתחלקת, התשתית הראייתית משותפת, ועמדת המיקוח מול היזם משתפרת. חלק ניכר מפסקי הדין המשמעותיים בשנים האחרונות ניתנו בהליכים מרובי תובעים.

משך ההליך תלוי בעומס, במספר הצדדים ובשאלת המומחיות. תיק שבו מתמנה מומחה מטעם בית המשפט יתארך, אך לעיתים הוא גם הדרך היעילה ביותר להכרעה. לאורך הדרך, ברוב התיקים מתקיים משא ומתן, ולא מעט תיקים מסתיימים בפשרה.



מדוע תביעה בגין איחור במסירת דירה אינה תמיד פשוטה?

סעיף 5א לחוק המכר (דירות) מעניק לרוכש דירה מנגנון סטטוטורי לקבלת פיצוי בגין איחור במסירת הדירה, ובמקרים המתאימים מאפשר לקבל את הפיצוי ללא צורך להוכיח את הנזק שנגרם בפועל. עם זאת, קיומה של זכות סטטוטורית לפיצוי אינו הופך כל מקרה של איחור לחישוב חשבונאי פשוט. במקרים רבים, עיקר המחלוקת מתעורר עוד לפני שמגיעים לשאלת סכום הפיצוי.

ראשית, יש לקבוע מהו המועד החוזי למסירת הדירה ומהו המועד שבו המוכר אכן העמיד אותה לרשות הקונה. שאלות אלה אינן תמיד טכניות. יש לבחון את הוראות הסכם המכר, מועדי המסירה שנקבעו בו, שינויים שבוצעו במהלך הבנייה, הסכמות מאוחרות בין הצדדים, פרוטוקולים של מסירה ומסמכים נוספים הנוגעים למועד שבו ניתן היה למסור את הדירה בפועל.

שנית, עשויה להתעורר מחלוקת בשאלה האם הדירה אכן הועמדה לרשות הקונה במועד הנטען על ידי המוכר. עצם קבלת מפתח או הזמנה להגיע לדירה אינה בהכרח מסיימת את הבירור. במקרים המתאימים יש לבחון את מצבה של הדירה, את האפשרות המעשית להשתמש בה ואת המסמכים שנערכו סביב המסירה.

מוקד נוסף הוא החריגים לתשלום הפיצוי. סעיף 5א(ג) קובע נסיבות שבהן הוראות הפיצוי אינן חלות, ובהן איחור שנגרם כתוצאה ממעשה או מחדל של הקונה בלבד וכן נסיבות הנכנסות לגדר סעיף 18 לחוק החוזים (תרופות בשל הפרת חוזה), בכפוף לתנאים הקבועים בו. לכן, כאשר המוכר טוען כי האיחור נבע מנסיבות שאינן בשליטתו, המחלוקת עשויה לעבור משאלת עצם האיחור לשאלת האחריות המשפטית לו.

גם גובה הפיצוי עשוי לדרוש בירור. כאשר החישוב מבוסס על דמי שכירות של דירה דומה בגודלה ובמיקומה, עשויה להתעורר מחלוקת לגבי מאפייני הדירה הרלוונטיים, מיקומה, מועד הבדיקה ושווי השכירות שהיה ניתן לייחס לדירה בתקופה הרלוונטית. במקרים מסוימים עשויה להידרש גם תשתית ראייתית מקצועית באשר לשווי השכירות.

לכך עשויות להתווסף מחלוקות הנוגעות לשינויים שביקש הקונה, לעבודות נוספות, להסכמות שניתנו במהלך הבנייה, לדחיית מועדים או למסמכים שנחתמו במועד המסירה. כל אחת מהשאלות הללו עשויה להשפיע על תקופת האיחור המזכה בפיצוי או על עצם תחולתו של סעיף 5א.

לכן, גם כאשר הזכות לפיצוי נובעת מהחוק ואינה מותנית בהוכחת נזק בפועל, הדרך מהאיחור במסירה ועד לקביעת סכום הפיצוי אינה בהכרח אוטומטית. במחלוקת שאינה נפתרת בין הצדדים עשוי להידרש הליך משפטי הכולל הצגת הסכם המכר והנספחים, מסמכי הבנייה והמסירה, תכתובות בין הצדדים, ראיות בדבר מועד העמדת הדירה לרשות הקונה ולעיתים גם ראיות הנוגעות לשווי השכירות.

במילים אחרות, הפיצוי הוא סטטוטורי, אך העובדות שמקימות את הזכאות ואת היקפה עשויות להיות שנויות במחלוקת. משום כך, בחינת תביעה בגין איחור במסירת דירה צריכה להתחיל לא בחישוב הסכום, אלא בבדיקת ציר הזמן המלא של העסקה, הוראות ההסכם, התנהלות הצדדים והנסיבות שהובילו למועד המסירה בפועל.



התיישנות: כמה זמן יש לרוכש?

תקופת ההתיישנות הכללית בישראל היא 7 שנים, מכוח חוק ההתיישנות, התשי"ח-1958. בתביעה בגין איחור במסירה, המניין נעשה, ככלל, מהמועד שבו הייתה הדירה אמורה להימסר. בתביעות בגין ליקויי בנייה, מועד תחילת המניין מושפע גם ממועד גילוי הליקוי ומתקופות הבדק והאחריות.

בפועל, אין סיבה להמתין. ככל שחולף הזמן, נשחקות הראיות, מתקשים לאתר מסמכים, והקבלן עשוי להיקלע לקשיים כלכליים שיקשו על גביית פסק הדין.



הצמדת התשלומים למדד תשומות הבנייה בתקופת האיחור

עד תיקון 9, רוכש שדירתו התעכבה נפגע פעמיים: הוא המתין לדירה, ובמקביל יתרת התשלומים שטרם שילם הוסיפה להיות מוצמדת למדד תשומות הבנייה, שעלה באותה תקופה. התוצאה הייתה שהאיחור של הקבלן ייקר את הדירה עבור הרוכש.

התיקון התמודד עם העיוות הזה בשני מישורים: הוא הגביל את חלקו של התשלום שניתן להצמיד למדד תשומות הבנייה, והוא קבע כי לאחר מועד המסירה החוזי לא תימשך ההצמדה, כאשר האיחור אינו נובע ממעשה או מחדל של הרוכש. בפועל, הדבר מחייב בדיקה חשבונאית של דרישות התשלום שנשלחו לאחר מועד המסירה החוזי.

מניסיוננו, זהו אחד הסעיפים שרוכשים כמעט אינם בודקים. שווה לשחזר את מסלול התשלומים: מה שולם, מתי, ולפי איזה מדד חושב כל תשלום. לא אחת מתגלה חיוב יתר, שניתן לדרוש את השבתו לצד הפיצוי על האיחור. את שיעורי ההצמדה המדויקים החלים על ההסכם שלכם יש לבחון מול נוסח החוק והחוזה.



מכתב הדרישה: מה צריך להופיע בו

לפני הגשת תביעה, ולעיתים במקומה, נשלח לקבלן מכתב דרישה. מכתב מנוסח היטב עושה שני דברים: הוא מציג תיק מסודר, והוא מייצר תיעוד שישמש בהמשך. אלה מרכיביו:

  • פרטי העסקה: זהות הצדדים, מספר הדירה, הפרויקט, ומועד חתימת ההסכם. מועד החתימה קובע איזה נוסח של סעיף 5א חל.
  • מועד המסירה החוזי, בהפניה לסעיף בהסכם.
  • מועד המסירה בפועל, או ציון שהדירה טרם נמסרה, בצירוף אסמכתאות.
  • חישוב הפיצוי, מדרגה אחר מדרגה, בצירוף האסמכתא לדמי השכירות הראויים.
  • התייחסות לטענות שהעלה הקבלן, ובכלל זה דרישה לקבלת תיעוד התומך בטענת סיכול.
  • דרישה לתשלום בתוך מועד קצוב, והבהרה כי אין בפנייה משום ויתור על טענה כלשהי.

את המכתב יש לשלוח בדרך המתועדת שנקבעה בהסכם, ולשמור אישור מסירה. אם הקבלן משיב בהצעה, יש לבחון אותה מול החישוב, ולא מול תחושת הבטן.



כשהקבלן נקלע לקשיים כלכליים

איחור ממושך הוא לעיתים סימפטום, ולא המחלה. כאשר קצב העבודה באתר יורד, ספקים מתלוננים על אי-תשלום, או שמתפרסמות ידיעות על קשיים של החברה, על הרוכש לעבור ממצב של המתנה למצב של פעולה.

הצעדים הראשונים: לוודא שכל תשלום ששולם מגובה בבטוחה תקפה ושהבטוחות בידי הרוכש; לא לשלם תשלומים נוספים שלא כנגד בטוחה; לבדוק את מצב חשבון הליווי מול הבנק המלווה; ולתעד את מצב הבנייה בפועל. במקביל, יש לבחון אם קמה עילה למימוש הערבות או לביטול ההסכם.

חדלות פירעון של קבלן מציבה את הרוכש מול הליך מורכב, שבו הבנק המלווה, הכונס והרוכשים האחרים הם שחקנים נוספים. ככל שהפנייה לייעוץ משפטי מוקדמת יותר, כך גדל הסיכוי לשמור על הכספים ועל הזכויות בדירה.



דירה שנרכשה להשקעה: האם הפיצוי שונה?

הפיצוי לפי סעיף 5א אינו מותנה בכך שהרוכש התכוון להתגורר בדירה. הוא נגזר משווי דמי השכירות של דירה דומה, והוא משולם ללא הוכחת נזק. לכן, גם רוכש שרכש דירה להשקעה זכאי לו.

ההבדל מתבטא בראשי נזק נוספים. רוכש שמתגורר בשכירות עשוי לתבוע נזקים נלווים, דוגמת אחסנה והובלה כפולה, ואילו משקיע יטען, בדרך כלל, לאובדן דמי שכירות. כאן נדרשת זהירות: הפיצוי הסטטוטורי כבר מגלם את שלילת השימוש בדירה, ותביעה נוספת בגין אותם חודשים תיחשב, ככלל, כפולה. מנגד, כאשר קיים חוזה שכירות חתום שבוטל בשל האיחור, ונגרמו נזקים ישירים, ניתן לבחון תביעה נפרדת.



מילון מונחים קצר

  • מועד המסירה החוזי – המועד שנקבע בהסכם המכר למסירת הדירה, ממנו נמדד האיחור.
  • תקופת חסד – פרק הזמן שבו איחור אינו מזכה בפיצוי: 30 ימים בהסכמים מ-7.7.2022, ו-60 ימים בהסכמים קודמים.
  • פיצוי ללא הוכחת נזק – פיצוי שנקבע בחוק, ואינו מחייב את הרוכש להראות הפסד ממשי.
  • הוראה קוגנטית – הוראת חוק שאין להתנות עליה בחוזה, אלא לטובת הצד המוגן.
  • סיכול – פטור מתרופות בשל הפרה, בנסיבות בלתי צפויות שלא ניתן היה למנוע, לפי סעיף 18(א) לחוק התרופות.
  • טופס 4 – אישור אכלוס מאת הרשות המקומית, המהווה תנאי לחיבור קבוע לתשתיות ולמסירה.
  • תקופת בדק – התקופה שבה הקבלן אחראי לתקן ליקויים, אלא אם יוכיח שנגרמו באשמת הרוכש.
  • תקופת אחריות – שלוש שנים שלאחר תקופת הבדק, שבהן הנטל להוכיח את מקור הליקוי עובר לרוכש.
  • ערבות חוק מכר – בטוחה להבטחת כספי הרוכש עד למסירת הדירה ולרישום הזכויות.



עשר טעויות נפוצות של רוכשי דירות מקבלן

  1. חתימה על כתב ויתור כדי לקבל את המפתח, בלי ייעוץ משפטי ובלי לבדוק מה מוותרים עליו.
  2. חתימה על פרוטוקול מסירה "נקי", מתוך הנחה שהקבלן יתקן בהמשך ממילא.
  3. קבלת דירה ללא אישור אכלוס או ללא חיבור קבוע לתשתיות, מה שעלול לשמש טענה שהמסירה בוצעה.
  4. הסכמה בעל פה לדחיית מועד המסירה, בלי לעגן מועד חדש בכתב.
  5. שתיקה מול מכתבי הקבלן בדבר דחיות ושינויים.
  6. העדפת שדרוג על פני פיצוי, בלי לכמת את שווי ההצעה מול המגיע לפי חוק.
  7. קיזוז עצמאי מהתשלום האחרון, בלי הודעת קיזוז ובלי בדיקת מעמד הבנק המלווה.
  8. הסתמכות על מדרגות הפיצוי הלא נכונות, מבלי לבדוק אם ההסכם נחתם לפני 7.7.2022 או אחריו.
  9. הגשת תביעה בלי חוות דעת לביסוס דמי השכירות הראויים ולביסוס הליקויים.
  10. המתנה ממושכת, עד שהראיות נשחקות או שהתיישנות מתקרבת.



מה עושים כשהקבלן מאחר: מדריך פעולה

  1. בדקו את ההסכם. מועד המסירה החוזי, תאריך החתימה, מנגנוני דחייה ופיצוי מוסכם.
  2. שלחו פנייה בכתב. דרשו מועד מסירה מעודכן, והבהירו כי אתם עומדים על הפיצוי לפי חוק.
  3. תעדו הכול. תכתובות, הודעות, ביקורים באתר ותמונות.
  4. הכינו חוות דעת שמאי לקביעת דמי השכירות הראויים לדירה דומה.
  5. אל תחתמו על ויתור. אם מוצג לכם מסמך כתנאי למסירה, התייעצו לפני החתימה.
  6. הגיעו למסירה עם בודק מקצועי, ורשמו כל ליקוי בפרוטוקול.
  7. שלחו הודעת אי-התאמה בכתב, ואפשרו הזדמנות נאותה לתיקון.
  8. שקלו פעולה משותפת עם רוכשים נוספים בפרויקט.
  9. דרשו את הפיצוי בכתב, בצירוף חישוב מפורט לפי המדרגות החלות עליכם.
  10. הגישו תביעה אם לא הושג הסדר. אל תמתינו להיעלמות העדויות והראיות.

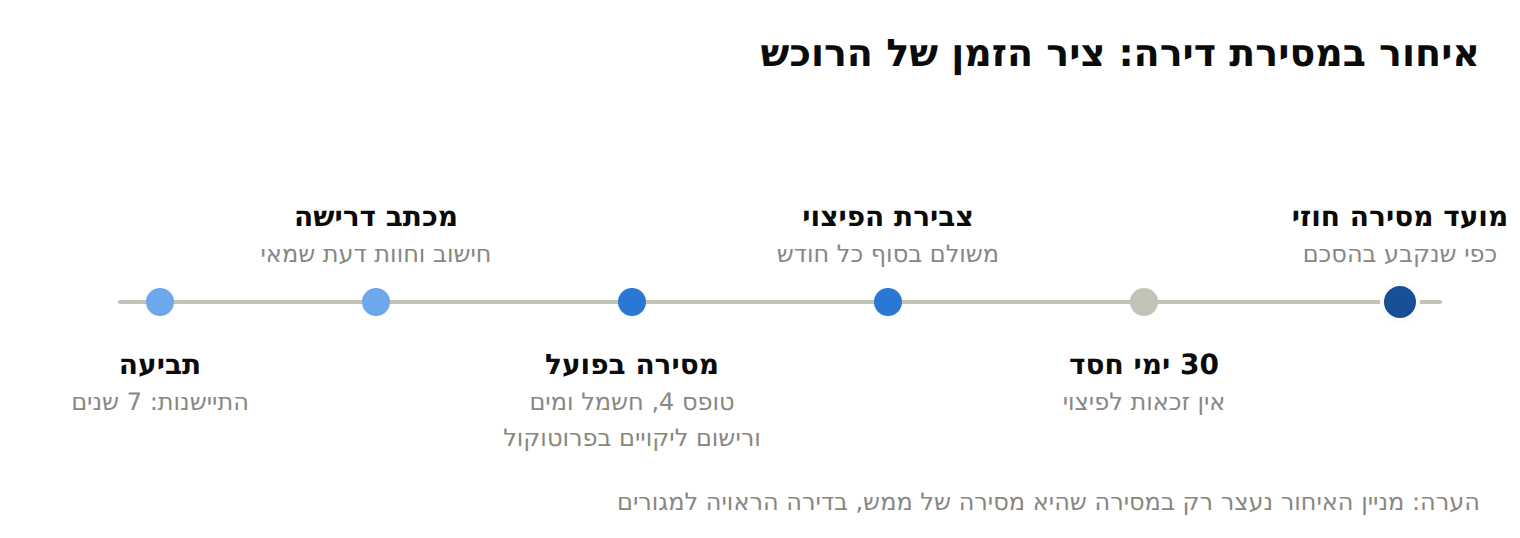

ציר זמן בן שישה שלבים באיחור במסירת דירה מקבלן: מועד המסירה החוזי, 30 ימי חסד ללא זכאות לפיצוי, צבירת פיצוי חודשי, מסירה בפועל הכוללת טופס 4 וחיבור לחשמל ולמים ורישום ליקויים בפרוטוקול, משלוח מכתב דרישה, והגשת תביעה בכפוף להתיישנות של שבע שנים.



חשיבות עורך דין מקרקעין

איחור במסירת דירה נראה, במבט ראשון, כשאלה אריתמטית פשוטה: מספר חודשים כפול דמי שכירות. בפועל, ההכרעה נופלת בפרטים. איזה נוסח של סעיף 5א חל על ההסכם, מתי נמסרה הדירה מבחינה משפטית, מה בדיוק נרשם בפרוטוקול המסירה, האם הוויתור שנחתם תקף, ומה הצליח הקבלן להוכיח בטענת הסיכול. אלה שאלות שמכריעות את שווי התיק.

משרד וולר ושות', הפועל מאז 1965, מלווה רוכשי דירות מקבלן בכל שלבי העסקה: בדיקת הסכם המכר והמפרט טרם החתימה, ליווי שוטף מול היזם, ליווי מקצועי במעמד המסירה, דרישת פיצוי מנומקת, וניהול תביעות בגין איחור במסירה ובגין ליקויי בנייה. אם הדירה שרכשתם נמסרת באיחור, או שהוצג לכם מסמך ויתור כתנאי לקבלת המפתח, פנו אל עורך דין מקרקעין לפני שתחתמו. למשרד עורכי דין וולר ושות' ניסיון ומיומנות שנרכשו במשך למעלה מ-60 שנה, הופעה בכל ערכאות בתי המשפט, וידע מקצועי רב-תחומי. זאת, על מנת לסייע ולהגן על כל לקוח, ובכל עסקה. צרו קשר עכשיו.



שאלות נפוצות (FAQ) בנושא איחור במסירת דירה מקבלן

מה נחשב איחור במסירת דירה מקבלן?

איחור נמדד ביחס למועד המסירה החוזי שנקבע בהסכם המכר. הדירה נחשבת כנמסרה רק כאשר היא ראויה למגורים ונמסרה בפועל, ולא במועד שבו הקבלן הודיע שהיא מוכנה. לפי תקנות המכר (דירות) (דרכי הוכחה בדבר השלמת בנייתה של דירה ומסירת חזקה בדירה), התשפ"א-2021, השלמת הבנייה מותנית באישור אכלוס (טופס 4) או תעודת גמר, בחיבור לחשמל ובחיבור למים, והמסירה נעשית כאשר המוכר והקונה, או נציגיהם, נוכחים בדירה.

כמה זמן איחור מזכה בפיצוי?

בחוזים שנחתמו מיום 7.7.2022 ואילך, איחור העולה על 30 ימים מזכה בפיצוי. בחוזים שנחתמו לפני מועד זה, התקופה היא 60 ימים. בשני המקרים, משחלפה התקופה, הפיצוי מחושב בעד כל תקופת האיחור, ולא רק מהיום שלאחריה.

מה גובה הפיצוי לפי תיקון 9 לחוק המכר?

בחוזים שנחתמו מיום 7.7.2022: בעד ארבעת החודשים הראשונים, דמי שכירות של דירה דומה בגודלה ובמיקומה; מהחודש החמישי ועד העשירי, דמי השכירות מוכפלים ב-1.25; ומהחודש האחד-עשר ואילך, דמי השכירות מוכפלים ב-1.5. הפיצוי משולם בסוף כל חודש.

מה היה גובה הפיצוי לפני תיקון 9?

בחוזים שנחתמו לפני 7.7.2022 המדרגות הפוכות: בשמונת חודשי האיחור הראשונים, דמי שכירות של דירה דומה מוכפלים ב-1.5, ומהחודש התשיעי ואילך, מוכפלים ב-1.25. זו טעות נפוצה, ולכן חשוב לבדוק תחילה את תאריך חתימת ההסכם.

על אילו חוזים חל תיקון 9?

התיקון פורסם בסוף יוני 2022 ונכנס לתוקף ביום 7.7.2022, והוא חל על הסכמי מכר שנחתמו מאותו מועד ואילך. הסכם שנחתם קודם לכן ממשיך להתנהל לפי הנוסח הקודם, גם אם הדירה נמסרה באיחור בשנים האחרונות.

כיצד נקבע שווי דמי השכירות לצורך הפיצוי?

החוק מפנה לדמי שכירות של דירה דומה בגודלה ובמיקומה. זו שאלה שבעובדה, ובפועל היא מוכחת באמצעות חוות דעת שמאי, הצעות שכירות באזור או ראיות אחרות. בית המשפט אינו קובע את הסכום מידיעה שיפוטית, והנטל מוטל על התובע.

האם המלחמה פוטרת את הקבלן מתשלום פיצוי?

לא באופן גורף. בבג"ץ 27036-04-25 ג.ג.א.ב יזום נכסים והשקעות בע"מ נ' ממשלת ישראל (22.4.2025) נדחתה עתירה להכיר במלחמת חרבות ברזל ככוח עליון, ונקבע כי הטענה תתברר בתביעות הפרטניות. בפועל, הפסיקה חלוקה: יש פסקי דין שדחו את הטענה בהיעדר ראיות קונקרטיות, ויש שהכירו בה בנסיבות מסוימות.

מה הקבלן צריך להוכיח כדי להיפטר מהפיצוי?

לאחר תיקון 9, הפטור מצומצם לשני מצבים: איחור שנגרם עקב מעשה או מחדל של הקונה בלבד, או נסיבות המקיימות את תנאי סעיף 18(א) לחוק החוזים (תרופות בשל הפרת חוזה), התשל"א-1970, שעניינו סיכול. על הקבלן להוכיח נסיבות קונקרטיות, היעדר שליטה, אי-צפיות, קשר סיבתי לאיחור ופעולות שנקט לצמצומו.

האם כתב ויתור שחותמים עליו בקבלת המפתח תקף?

ככלל לא, ככל שהוא גורע מזכויות שהחוק מקנה. סעיף 7א לחוק המכר (דירות) קובע כי אין להתנות על הוראות החוק אלא לטובת הקונה. הממונה על חוק המכר במשרד הבינוי והשיכון הבהיר בהוראה מיום 3.4.2024 כי דרישת מוכר לוויתור על זכויות כתנאי למסירה סותרת את החוק ואין בה תוקף משפטי.

האם כדאי לחתום על פרוטוקול מסירה כשיש ליקויים?

כן, אך רק לאחר שכל הליקויים נרשמו בו במפורש, ותוך ציון כי אין בחתימה משום ויתור על טענות. מומלץ לצלם את הדירה, לשמור עותק חתום של הפרוטוקול, ולשלוח לקבלן הודעה בכתב על אי-ההתאמות.

האם ניתן לקזז את הפיצוי מהתשלום האחרון לקבלן?

קיזוז אפשרי מבחינה משפטית, אך הוא כרוך בסיכון. הוא מחייב הודעת קיזוז מוקדמת ועמידה בתנאי סעיף 53 לחוק החוזים (חלק כללי), התשל"ג-1973, ולעיתים הוא נחסם מפני שהבנק המלווה מחזיק בשעבוד על התשלומים. קיזוז שגוי עלול להיחשב הפרה מצד הרוכש ולעכב את המסירה. בע"א (מחוזי חי') 12254-02-25 נ.י.צ.ג. נדל"ן בע"מ נ' הנדשיר (12.6.2025) הוכר קיזוז של פיצוי מוסכם מיתרת התמורה.

האם מגיעים ריבית והצמדה על הפיצוי?

בתי המשפט מוסיפים לסכומי הפיצוי הפרשי הצמדה וריבית. כך, למשל, בת"א (שלום כ"ס) 76600-07-19 לוי נ' מי-טל הנדסה ושרותים בע"מ נפסקו 58,666 ₪ בגין איחור של 10 חודשים ו-4 ימים, בתוספת הפרשי הצמדה וריבית.

האם אפשר לתבוע גם נזקים נוספים, מעבר לפיצוי הסטטוטורי?

הפיצוי לפי סעיף 5א ניתן ללא הוכחת נזק, והוא נועד לגלם את שלילת השימוש בדירה. תביעה נוספת בגין שכר דירה לאותם חודשים תיחשב, ככלל, כפולה. לעומת זאת, נזקים נפרדים ומוכחים, דוגמת אחסנה, הובלות או ליקויי בנייה, נתבעים בנפרד. פיצוי בגין עוגמת נפש נפסק באופן לא אחיד.

האם שינויים שהזמנתי מהקבלן דוחים את מועד המסירה?

רק אם סוכם כך במפורש ובכתב, תוך קביעת מועד מסירה חדש וברור. סעיף גורף המאפשר לקבלן לדחות את המסירה בשל "שינויי דיירים", בלי לנקוב במועד, נפסל בפסיקה. גם כאשר הדחייה מוצדקת, היא חלה על פרק הזמן שנדרש בפועל לביצוע השינוי.

איחרתי בתשלומים לקבלן. האם איבדתי את הפיצוי?

לא בהכרח. הפטור חל כאשר האיחור נגרם עקב מעשה או מחדל של הקונה. על הקבלן להראות קשר סיבתי בין האיחור בתשלום לבין האיחור במסירה, ולא די בעצם קיומו של פיגור.

תוך כמה זמן צריך להגיש תביעה?

תקופת ההתיישנות הכללית היא 7 שנים. לגבי איחור במסירה, המניין נעשה, ככלל, מהמועד שבו הייתה הדירה אמורה להימסר. בתביעות בגין ליקויי בנייה, המועדים מושפעים גם מתקופות הבדק והאחריות וממועד גילוי הליקוי, ולכן אין להמתין.

מה ההבדל בין תקופת בדק לתקופת אחריות?

תקופת הבדק מתחילה במועד המסירה ואורכה נקבע בחוק לפי סוג הליקוי, בין שנה לשבע שנים. בתקופה זו הקבלן אחראי לתקן, אלא אם יוכיח שהליקוי נגרם באשמת הרוכש. תקופת האחריות היא שלוש שנים נוספות שלאחר תקופת הבדק, ובה על הרוכש להוכיח שמקור הליקוי בתכנון, בעבודה או בחומרים.

הקבלן מציע שדרוג במקום פיצוי כספי. כדאי?

יש לבחון את שווי ההצעה מול הפיצוי המגיע על פי חוק. פעמים רבות שווי השדרוג נמוך מהפיצוי, וההסכמה מלווה בוויתור על טענות. אם בוחרים בכל זאת, יש לעגן את ההסכמה בכתב, לכמת את השווי, ולהגביל במפורש את היקף הוויתור.

הקבלן מסר דירה לא גמורה כדי לעצור את מניין האיחור. מה הדין?

מסירה שאינה מסירה של ממש אינה עוצרת את מניין האיחור. דירה שאינה ראויה למגורים, שאין בה חיבור קבוע או זמני לחשמל ולמים, או שלא התקבל לגביה אישור אכלוס, אינה עומדת בתנאי המסירה, וזכות הפיצוי ממשיכה להיצבר.

מתי כדאי לפנות לעורך דין?

מוקדם ככל האפשר, ובוודאי לפני החתימה על פרוטוקול המסירה, על כתב ויתור או על הסכם פשרה, ולפני ביצוע קיזוז. ייעוץ מוקדם מאפשר לבנות את התיק נכון: תיעוד, הודעות בכתב, חוות דעת מתאימה ובחירת המסלול הדיוני הנכון.




נכתב על ידי עו״ד ונוטריון פנחס וולר, מייסד משרד עו"ד וולר ושות׳, המוביל במשך עשרות שנים את תחום דיני המקרקעין, מיסוי מקרקעין בחיפה והצפון. עו״ד וולר נמנה עם דור המייסדים של העשייה המשפטית בתחום הנדל״ן הציבורי והפרטי, וליווה אלפי עסקאות מקרקעין, פרויקטי בנייה מורכבים, הסכמי קומבינציה, רישומי זכויות, תוכניות מתאר והליכי הפשרה.

פורסם ביום 03/07/2022. נבדק ועודכן לאחרונה: 22/09/2026.

שתפו עם חברים
צרו איתנו קשר
  • שדה זה מיועד למטרות אימות ויש להשאיר אותו ללא שינוי.

מאמרים נוספים

לייעוץ ומידע מלאו פרטים ונחזור אליכם

"*" אינדוקטור שדות חובה

הקפידו על פרטים ברורים ככל הניתן
